主体、二次结构施工结束 山西“东数西算”枢纽工程开始安装设备
发布时间:2025-10-19
  |
阅读量:
字号:
A+ A- A

  10月14日,位于山西转型综改示范区唐槐电子与装备制造园区的全国一体化算力网络国家枢纽节点山西枢纽(太原)项目工地,300余名建设者激战正酣。“整个项目主体结构和二次结构施工已全部结束,已进入设备安装和外立面施工阶段。”现场负责人介绍。这座占地约47亩、总建筑面积约kaiyun登录入口 kaiyun平台11万平方米的算力枢纽,是我省积极融入国家“东数西算”战略的基础性、牵引性重大项目,建设内容包含科研办公楼、数据中心、地下车库等。

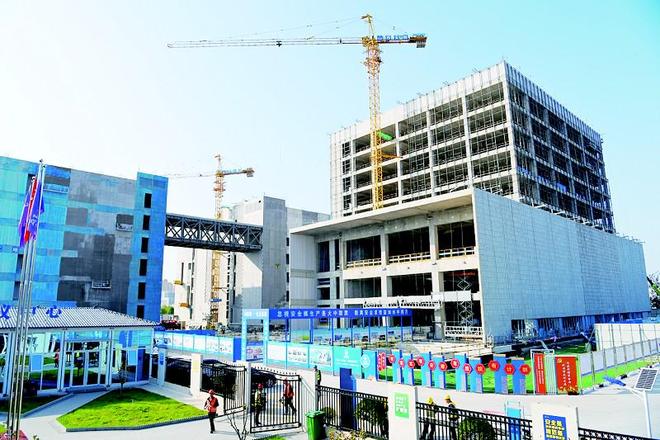

主体、二次结构施工结束 山西“东数西算”枢纽工程开始安装设备(图1)

  走进施工现场,只见一切作业井然有序:室内外管道敷设,墙面抹灰、保温层粘贴、真石漆喷涂,建筑、工艺设备安装……一座座建筑如同一具具被赋予血肉与经脉的巨人骨架,不同工种的工人们在其间穿梭,用各自的技艺共同演奏着一曲粗狂而和谐的建开云网站 kaiyun网址造交响乐。“目前,地下室风机、通风管道安装已进入收尾阶段,地上部分完成了20%左右。预计,整个项目明年5月交付使用。”现场负责人介绍。项目开工以来,建设进度持续刷新:35天完成基坑25万立方米出土、35天冲出“正负零”、60天完成数据中心D2主体结构封顶,攻坚阶段日均绑扎150吨钢筋、浇筑 700立方米混凝土——一个个数据记录了建设者们迎难而上的奋斗历程。记者 张翔宇 文/摄
